两条跨路最多、难度最大电力线路完成迁改 济枣铁路工程建设再提速

2026-05-29 09:32:43 大字体 小字体 扫码带走
打印

商报济南消息 山东交通工程建设再提速!山东商报·山海新闻记者获悉,就在近日,济枣铁路两条电力线路完成迁改施工,施工取得关键性重大突破。根据规划,济枣铁路全长268.48公里,设计时速350公里,共设济南东、南山、泰安东、宁阳东、滕州东、台儿庄等10个车站。建成后,将与日兰高铁、济青高铁、胶济客专、济滨高铁互联互通,打通省会经济圈与鲁南经济圈的快速通道。

目前济枣铁路全线18座隧道中,已有6座实现贯通,项目建设全面提速

5月26日,在济枣铁路山东曲阜施工现场,随着最后一处跨越架顺利拆除,全线上跨铁路公路最多、施工难度最大的电力线路——220kV红曲线、110kV曲孟线顺利完成迁改施工任务,标志着电力迁改施工取得关键性重大突破,扫清了济枣铁路跨兖石铁路特大桥墩身施工障碍,为济枣铁路建设有序推进创造了条件。

据了解,此次迁改的两条线路需依次上跨京沪高铁、兖石铁路、兖南联络线三条运营铁路,同时上跨327国道曲阜城区段(静轩东路)和曲阜市北外环路。因水平和垂直两个方向安全距离限制,220kV红曲线、110kV曲孟线直接影响济枣铁路跨兖石铁路特大桥2处桥墩施工,迁改工作势在必行。

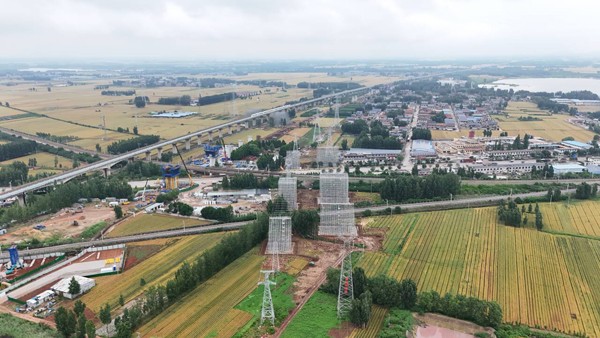

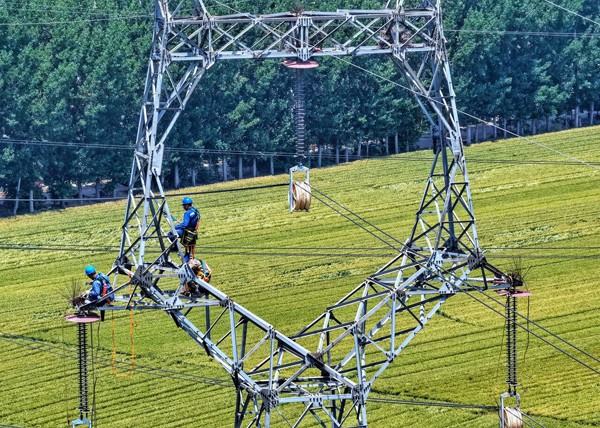

济枣铁路电力线路迁改施工现场

相关负责人介绍,迁改工程任务艰巨、工序繁杂,共需新建铁塔13基,架设架空线路2.89千米,搭设跨越架8个超10万立方米,同步拆除铁塔15基、旧线路2.58千米。工程紧邻多条运营铁路及国道,安全管控标准严格、风险点多面广。加之铁路施工天窗点、电网停电时间等多重条件制约,所有迁改施工作业需在7天内完成,全面考验着现场统筹组织、精准调度与安全管控能力。

面对诸多困难,山东铁投鲁南高铁公司会同中铁五局项目团队精心编制施工方案、科学组织现场作业、强化施工安全管控,与国铁济南局、国网山东省电力公司加强协同配合,确保实现铁路施工天窗点和电网停电计划精准同步,创造良好外部环境。“施工过程中,我们组织400余名作业人员全力投入迁改施工,全省调配作业设备,全面做好资源保障。采用‘耐-直-耐’双回耐张塔架设先进工艺,确保线路结构稳定性和施工安全性,多措并举确保施工质量安全。”相关负责人介绍说。

记者了解到,截至目前,济枣铁路全线18座隧道中,已有6座实现贯通,跨光明大道等35联连续梁顺利合龙,项目建设全面提速。济枣铁路征地拆迁全部完成,三电迁改完成64%、路基工程完成43%、桥梁工程完成59%、隧道工程完成56%,项目建设进入大干阶段。

作为山东省“八纵六横”高铁网的重要旅游通道,济枣铁路全长268.48公里,设计时速350公里,共设济南东、南山、泰安东、宁阳东、滕州东、台儿庄等10个车站。项目建成后将与日兰高铁、济青高铁、胶济客专、济滨高铁互联互通,打通省会经济圈与鲁南经济圈的快速通道,对于建设“轨道上的山东”、支撑和带动全省经济高质量发展具有重要意义。

◎文/图 山东商报·山海新闻记者 白鑫燚

读我网编辑:张艳红

主办单位:《山东商报》社       ICP:鲁ICP备07018076号
商报热线:0531-88197600    地址:济南市历下区历山路157号天鹅大厦
中国互联网违法和不良信息举报中心 举报电话:12377 举报邮箱:jubao@12377.cn

主办单位《山东商报》社
商报热线:0531-88197600
ICP:鲁ICP备07018076号
违法和不良信息举报电话:12377
